AI 데이터센터 전기요금은 누가 내야 하나, 전력망 비용 전쟁

AI 데이터센터 논쟁이 반도체 수량과 냉각 기술을 넘어 전기요금으로 이동하고 있다. 서버를 설치하는 데는 수개월이 걸릴 수 있지만 발전소와 대형 송전망은 인허가부터 완공까지 수년이 필요하다. 데이터센터가 먼저 들어오면 전력회사는 변전소, 송전선, 발전 여력과 예비력을 앞서 투자해야 한다.
문제는 시설이 약속한 만큼 전기를 쓰지 않거나 계획이 취소돼도 기반시설 비용은 남는다는 것이다. 그 비용을 데이터센터 사업자가 부담하지 않으면 일반 가정과 소상공인의 전기요금, 공기업 부채 또는 세금으로 옮겨 갈 수 있다. 그래서 지금의 핵심 질문은 “AI에 전기가 얼마나 필요한가”보다 **“누가 수요를 만들었고, 누가 장기 위험을 책임질 것인가”**다.

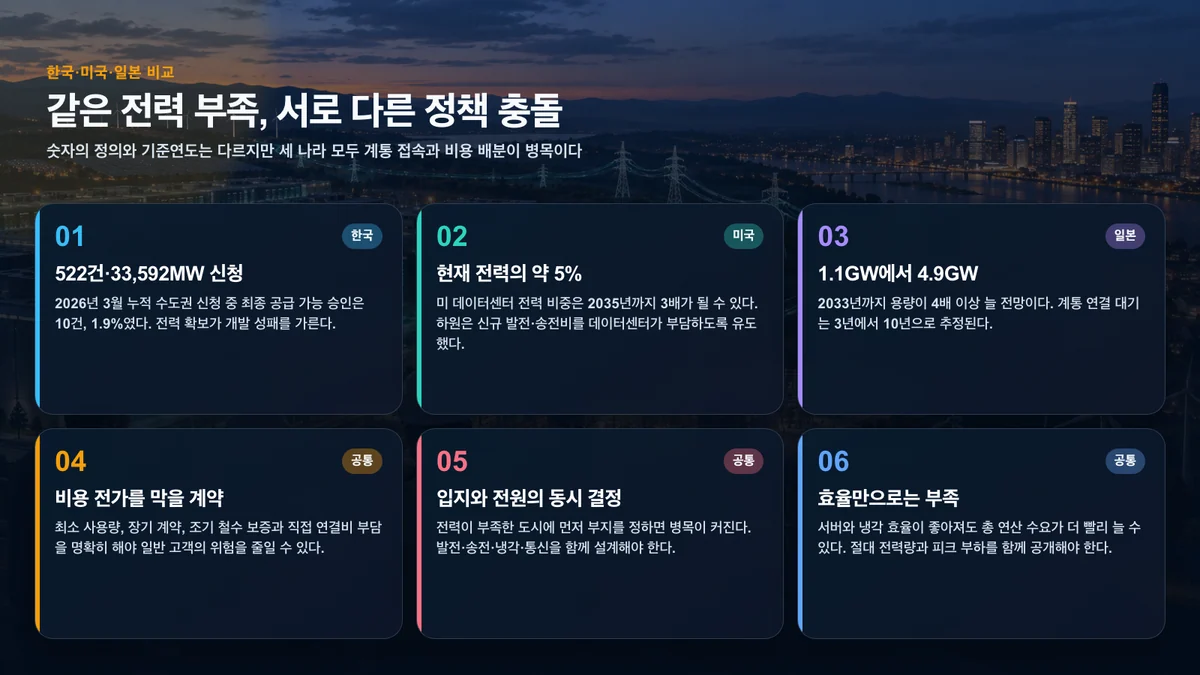

한국 수도권 승인률 1.9%가 뜻하는 것
CBRE Korea가 2026년 7월 공개한 자료에 따르면 2026년 3월 누적 수도권 전력계통영향평가 1차 기술검토 신청은 522건, 33,592MW였다. 그러나 최종 공급 가능 승인은 10건으로 신청 건수의 1.9%에 그쳤다.
33.6GW는 신청 용량을 단순 합산한 값이다. 모든 사업이 동시에 건설되거나 같은 이용률로 가동된다는 뜻은 아니다. 한 사업자가 여러 후보지를 검토하거나 계획이 중복될 수 있다. 그럼에도 승인 10건이라는 결과는 데이터센터 개발의 병목이 토지나 투자자보다 실제로 공급할 수 있는 전력에 있음을 보여 준다.
CBRE는 수도권 데이터센터 공급량이 2028년까지 1,450MW를 넘을 것으로 전망했다. 전력을 이미 확보한 시설의 희소성이 커지면서 평균 상면 임대료도 2019년 약 14만원/kW에서 2025년 약 25만원/kW로 70% 이상 상승했다. 전력 부족이 단지 공사 지연에 그치지 않고 임대료와 클라우드 비용으로 전달되는 구조다.
데이터센터 전기요금에는 무엇이 들어가나

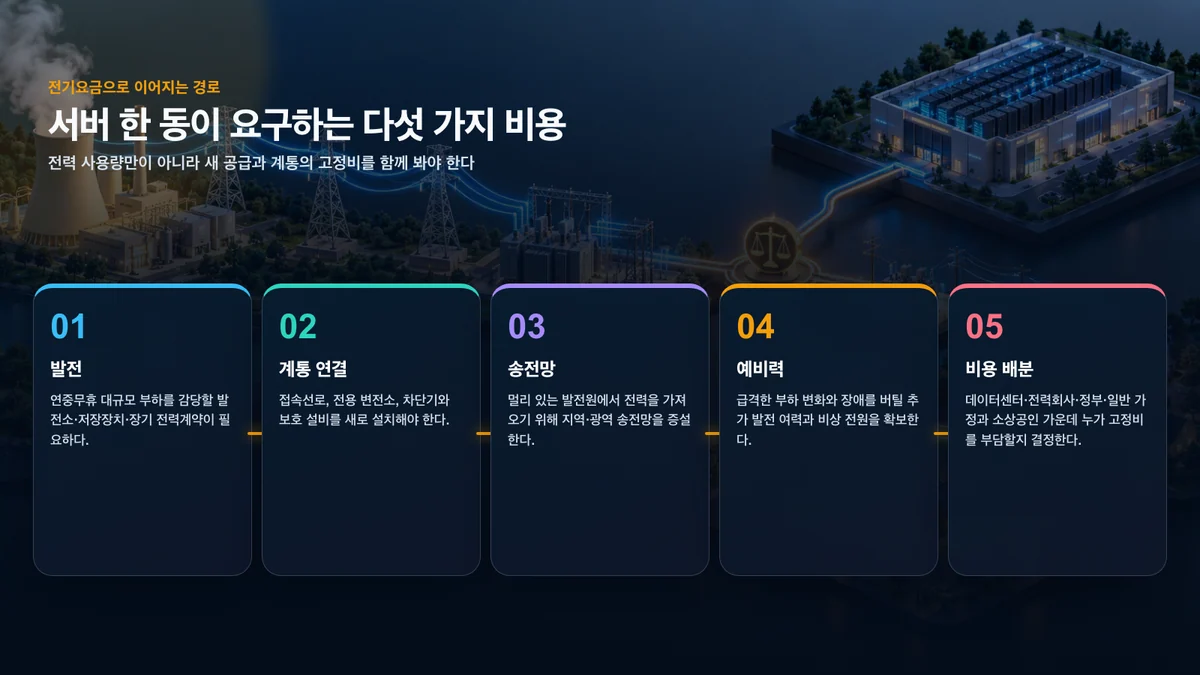

데이터센터가 내는 사용량 요금만 보면 전체 비용을 놓친다. 새 AI 캠퍼스를 공급하려면 적어도 다섯 종류의 투자가 필요하다.
- 발전비용: 24시간 큰 부하를 공급할 발전소, 저장장치와 장기 전력계약
- 직접 연결비용: 전용선, 변전소, 변압기, 차단기와 보호설비
- 광역 송전비용: 먼 발전원에서 전력을 가져오기 위한 지역·국가 송전망 증설
- 신뢰도 비용: 장애와 급격한 부하 변화를 버틸 예비력과 비상 전원
- 좌초 비용: 사업 지연·축소·철수 뒤에도 남는 설비와 금융비용
직접 연결비만 사업자에게 청구해도 광역 송전망과 신규 발전비용이 일반 요금에 포함될 수 있다. 반대로 모든 비용을 신규 사업자에게 한꺼번에 부과하면 실제 필요한 데이터센터 투자까지 막을 수 있다. 비용 원인과 공공 편익을 구분하는 계약이 필요한 이유다.
미국은 ‘원인 사업자 부담’을 법안으로 끌어올렸다
미국 하원은 2026년 9월 데이터센터가 필요한 신규 발전과 송전 업그레이드의 전체 비용을 부담하도록 주 공공요금 규제기관이 기준을 검토하게 하는 법안을 417대 3으로 통과시켰다. 연방이 요금을 직접 정하기보다 주의 권한을 유지하면서 비용 전가를 막도록 권고하는 구조다. AP의 법안 보도
미 연방에너지규제위원회도 6개 광역계통 운영기관에 대규모 전력 사용자의 연결 절차를 빠르게 만들라고 지시했다. 이들 지역은 약 2억 명, FERC 관할 인구의 3분의 2를 담당한다. 연결에 필요한 계통 업그레이드는 데이터센터가 전액 부담하도록 했지만, 발전량 자체의 부족과 광역 송전비용 문제까지 모두 해결하는 것은 아니다.
미국 데이터센터는 현재 전체 전력 수요의 약 5%를 사용하고 2035년까지 비중이 3배로 늘 수 있다는 전망이 나온다. 운영 중인 시설은 4천 곳 이상, 계획 또는 건설 중인 시설은 약 3천 곳으로 추정된다. 전기요금이 선거 이슈가 된 이유다. AP의 FERC 결정 보도
일본은 자본보다 연결 대기 시간이 문제다

일본은 2025년 말 약 1.1GW인 AI 데이터센터 용량이 2033년 4.9GW 이상으로 늘고, 8년간 약 10조엔이 투자될 것이라는 전망이 나왔다. 조사 대상 26개 사업자 중 22곳이 추가 건설을 계획했다. 그러나 계통 연결에는 지역과 프로젝트에 따라 3년에서 10년이 걸릴 수 있다. Japan Data Center Index 시장 브리핑
일본 정부는 2026년도 제출분부터 에너지 사용량이 일정 규모 이상인 데이터센터의 정기 보고 항목을 늘리고, 전력 사용 효율과 비화석에너지 전환을 더 자세히 확인하기 시작했다. 일본 자원에너지청 설명
일본의 접근은 단순히 전력을 더 만드는 것만이 아니다. 전력이 있는 지역으로 데이터센터를 분산하고, 통신망과 전력망을 함께 설계하며, 기존 공장 부지와 전력·냉각 설비를 다시 쓰는 방식이 병행된다. 한국도 수도권 신청을 계속 쌓는 대신 비수도권 전원과 송전 계획, 지연시간 요구, 재난 분산을 함께 봐야 한다.
공정한 비용 배분을 위한 계약 조건
데이터센터가 신규 계통비용을 모두 낸다고 한 줄로 정하면 간단해 보이지만, 실제 계약에는 더 세밀한 장치가 필요하다.
- 최소 사용량 약정: 예약한 전력을 쓰지 않아도 일정 금액을 내도록 해 과장 신청을 줄인다.
- 장기 계약과 조기 철수 보증: 시설이 취소되거나 이전할 때 남는 설비비를 회수한다.
- 단계별 증설: 실제 서버 설치와 사용률에 맞춰 공급 용량을 나눠 늘린다.
- 직접 연결비의 원인자 부담: 전용 변전소와 접속선은 수요를 만든 사업자가 부담한다.
- 공용망 편익 분리: 다른 지역과 이용자도 혜택을 받는 광역망은 편익 비율에 따라 나눈다.
- 수요반응 조건: 전력 위기 때 작업을 늦추거나 자체 전원으로 전환할 수 있으면 비용을 낮춘다.
여기에 절대 전력 사용량, 최대 피크, 물 사용량, 탄소 배출과 실제 서버 가동률을 공개해야 한다. 전력사용효율지수(PUE)가 좋아도 총 연산량이 더 빠르게 늘면 전체 소비는 증가할 수 있다. 효율 수치 하나만으로 지역 부담을 판단해서는 안 된다.
한국에서 확인해야 할 다음 지표
첫째, 522건 가운데 중복·투기성 신청을 제외한 실제 착공 가능 용량이 얼마인지 공개할 필요가 있다. 둘째, 승인된 10건이 부담하는 접속설비와 광역망 비용의 범위를 확인해야 한다. 셋째, 비수도권 이전 인센티브가 전력과 통신 품질, 인력, 재난 복원력을 함께 개선하는지 봐야 한다.
넷째, 대규모 고객이 계획을 취소했을 때 한국전력이나 다른 이용자가 비용을 떠안지 않도록 보증 구조가 있는지 중요하다. 다섯째, 데이터센터가 지역에 제공하는 세수·고용·산업 효과와 소음·열·물·송전선 부담을 같은 기준으로 공개해야 한다.
결론
AI 경쟁은 더 이상 GPU를 많이 확보하는 기업만의 경주가 아니다. 발전소, 변전소, 송전선과 지역사회의 동의까지 확보해야 완성된다. 한국의 승인률 1.9%, 미국 하원의 417대 3 표결, 일본의 3~10년 연결 대기는 모두 같은 사실을 가리킨다. 컴퓨팅 증설 속도와 전력 인프라 건설 속도가 맞지 않는다.
원칙은 비교적 분명하다. 특정 데이터센터 때문에 필요한 직접 비용과 좌초 위험은 원인 사업자가 우선 부담해야 한다. 여러 이용자에게 장기 편익을 주는 공용망은 편익을 투명하게 계산해 나눌 수 있다. 이 구분 없이 AI 투자라는 이유로 모든 비용을 일반 전기요금에 섞으면 사회적 반발이 커지고, 결국 필요한 데이터센터 건설도 더 늦어진다.
출처와 이용 안내
- CBRE Korea, 한국 데이터센터 투자와 수도권 전력 승인 현황
- AP, 미국 하원의 데이터센터 전력비용 법안
- AP, FERC의 대규모 전력 사용자 연결 명령
- Japan Data Center Index, 일본 투자·용량·전력 브리핑
- 일본 자원에너지청, 데이터센터 에너지 효율 제도
수치와 정책은 각 출처의 공개 자료를 교차 확인해 자체 문장으로 설명했다. 언론 사진, 기업 홍보 이미지, 지도와 도표는 사용하지 않았으며 시각자료는 기사 주제를 위해 새로 제작했다. 회사와 기관 명칭은 사실 식별에 필요한 범위에서만 사용했다.
