AIデータセンターの電気代は誰が負担するのか

日本のAI競争は、GPUやモデルだけでは決まらなくなった。データセンターは数カ月単位で機器を増やせるが、発電所、変電所、広域送電線の整備には数年かかる。施設を誘致してから電力を探す順番では、完成しても接続できない可能性がある。
さらに難しいのは費用である。大規模なAI拠点のために整備した設備は、計画が縮小・中止されても残る。事業者が十分に負担しなければ、電力会社の一般料金、政府支援、ほかの利用者へ移る可能性がある。現在の争点は「必要な電力を作れるか」だけでなく、その投資リスクを誰が引き受けるかである。
1.1GWから4.9GWへ、最大の制約は電力
Japan Data Center Indexの2026年9月ブリーフィングがまとめた調査では、日本のAIデータセンター容量は2025年末の1.1GWから2033年に4.9GW超へ拡大する見通しだ。対象26事業者のうち22社が追加建設を計画し、8年間の建設投資は約10兆円と推計された。
ただし、4.9GWは完成が保証された容量ではない。用地、顧客、GPU、冷却設備と電源をすべて確保する必要がある。系統接続までの待機期間は地域やプロジェクトにより3年から10年とされ、稼働時期が2029年以降へずれる計画もある。
電力消費も大きく変わる可能性がある。同ブリーフィングが引用するWood Mackenzieの予測では、日本のデータセンター電力消費は2024年の19TWhから2034年に57〜66TWhへ増える。国内の増加分の60%をデータセンターが占めるとの見方だ。予測には不確実性があるが、従来の需要減少を前提にした設備計画を見直す必要性は明らかである。

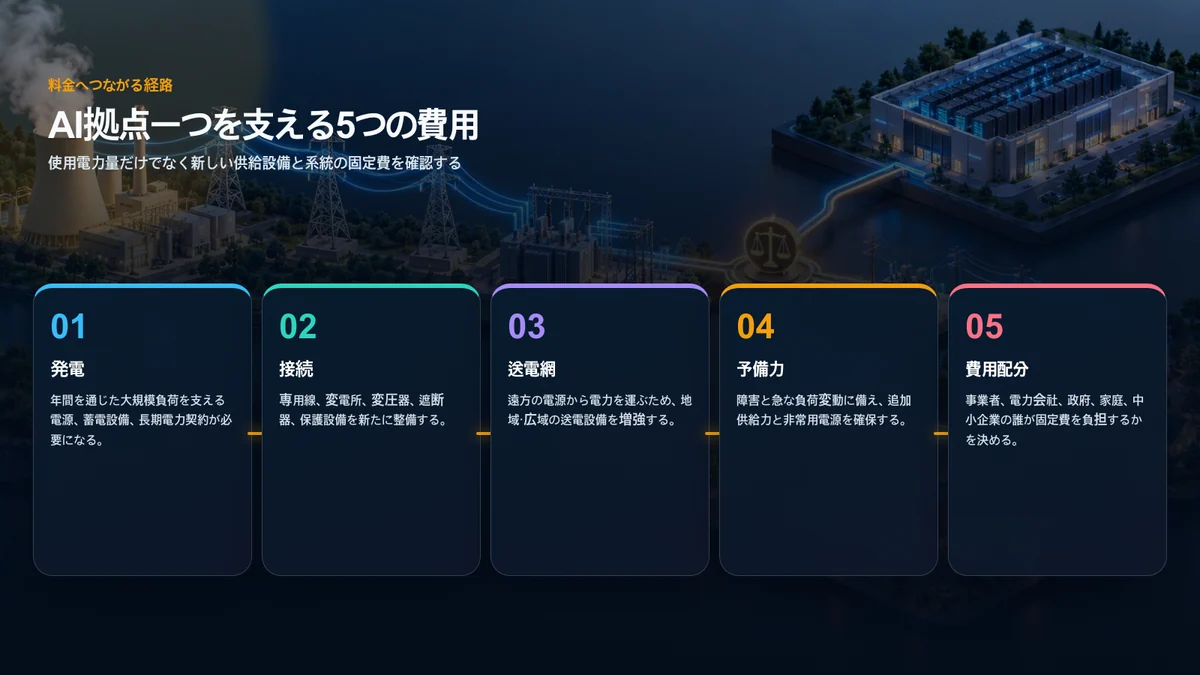

データセンターの請求書に含まれない5つの費用

事業者が毎月支払う使用量料金だけでは、AI拠点の総費用は分からない。
- 発電費: 24時間の大規模負荷を支える電源、蓄電、長期契約
- 直接接続費: 専用線、変電所、変圧器、遮断器、保護設備
- 広域送電費: 遠方の発電所から電力を運ぶ幹線の増強
- 信頼度費: 障害と急な負荷変動に備える予備力と非常用電源
- 座礁費用: 計画の遅延・縮小・撤退後に残る設備と借入金
直接接続費だけを事業者へ請求しても、発電余力や広域送電網の費用が一般料金へ含まれる場合がある。反対に、将来多くの利用者が使う幹線費用を一社だけに全額負担させれば、必要な投資を止める可能性もある。原因と長期的な公共便益を分けることが重要だ。
日本の制度は効率と立地を同時に変えようとしている
資源エネルギー庁の2026年説明によると、省エネ・非化石転換法の2026年度提出分から、一定規模以上の事業者が出す定期報告書と中長期計画書にデータセンター関連の項目が追加された。効率目標、取り組み方針、実績を見えるようにする狙いがある。
効率改善は必要だが、PUEだけでは総負荷を判断できない。新しい冷却と半導体で1回の計算に使う電力が減っても、計算回数がそれ以上に増えれば全体消費は増える。絶対使用量、最大需要、稼働率、再生可能エネルギーの追加性、水使用量を合わせて見る必要がある。
立地政策も変わりつつある。東京圏・大阪圏の既存通信集積だけを優先せず、北海道、九州、関西など電源余力のある地域へ処理を分散し、電力網と通信網を一体で整える「ワット・ビット連携」が重要になる。既存工場の受電・冷却設備を再利用する計画も、建設期間を短くする選択肢である。

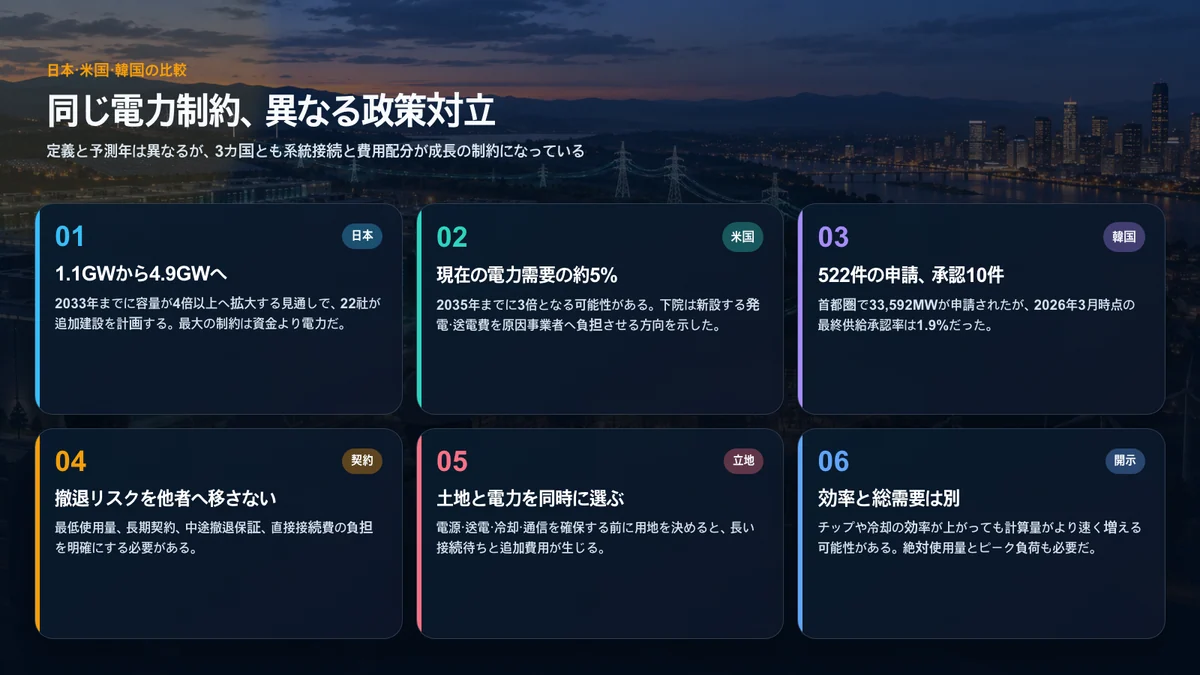

米国と韓国も費用と接続で詰まっている

米国下院は2026年9月、データセンターが必要とする新規発電・送電網の費用を施設側に負担させる基準を州規制機関が検討する法案を417対3で可決した。連邦が小売料金を直接決めるのではなく、州の権限を維持しながら一般利用者への転嫁を防ぐ考えだ。 Associated Pressの報道
米国のデータセンターは現在、国内電力需要の約5%を占め、2035年までに3倍になる可能性がある。FERCは約2億人を担当する6つの広域系統運用機関に、大口需要家を迅速かつ秩序立って接続する方法を整えるよう命じた。接続に必要な改修費はデータセンターが負担するが、発電量そのものの不足をすぐに解決するわけではない。
韓国ではCBRE Koreaの集計によると、2026年3月までに首都圏で522件、33,592MWの第1段階申請があった一方、最終的な供給可能承認は10件、申請件数の1.9%だった。申請容量をすべて同時建設と読むことはできないが、電力を確保した資産が極端に希少になっている。
3カ国に共通するのは、資金調達より系統接続が遅く、料金制度が大型負荷の規模と撤退リスクを十分に想定していなかった点である。
一般利用者を守る契約条件
公正な大口需要契約には、少なくとも次の条件が必要だ。
- 最低利用量: 予約した電力を使わなくても一定額を支払う。
- 長期契約: 専用設備の耐用年数と契約期間を近づける。
- 撤退保証: 中止・移転時に残る負債と撤去費を事前に決める。
- 段階的な増設: 建設とサーバー導入を確認して容量を分けて解放する。
- 原因者負担: 専用変電所と接続線は需要を作った事業者が負担する。
- 需要調整: 系統逼迫時に処理を遅らせる施設には対価を与える。
一方、地域全体の信頼度を高め、将来ほかの産業や住宅も使う送電線には公共的な便益がある。費用を広く分担する場合は、データセンターだけでなく誰が何年利用するのかを公開し、便益に応じて計算すべきだ。
地域は何を確認すべきか
データセンターは税収と建設需要をもたらすが、恒久雇用は製造工場ほど多くない場合がある。自治体は投資総額ではなく、固定資産税、減免額、常勤雇用、使用電力、水、非常用発電機、送電線、騒音と排熱を同じ資料で比較する必要がある。
また、災害が多い日本では、電力だけでなく通信経路、燃料供給、洪水・地震リスク、復旧時間を立地判断に含めるべきだ。電力が安くても単一の送電線と通信経路に依存すれば、AIサービスの継続性は高まらない。
結論
日本の4.9GW見通し、米国の417対3の採決、韓国の1.9%という承認率は、同じ速度差を示している。計算設備は急増できても、発電・送電インフラは同じ速さでは増えない。
原則は、専用設備と撤退リスクを発生させた事業者がまず負担し、広く長期便益を持つ共用網は透明な根拠で分担することだ。AI競争を理由に費用を一般料金へ隠せば、地域の反発が強まり、必要なデータセンターの建設も遅くなる。負担の透明性はAI投資への障害ではなく、継続するための条件である。
出典と利用について
- 資源エネルギー庁、データセンターの省エネ制度
- Japan Data Center Index、2026年投資・容量・電力ブリーフィング
- Associated Press、米下院のデータセンター電力費用法案
- Associated Press、FERCの大口需要家接続命令
- CBRE Korea、韓国首都圏のデータセンター電力承認状況
各資料の事実、数値、政策を独自の文章で整理した。報道写真、企業の宣伝画像、地図、原典の図表は使用せず、視覚資料は本記事向けに新規作成した。企業・機関名は事実の識別に必要な範囲で使用している。
